一、单项选择题(共70题,每题1分。)

10.下列工稆测도放线成果中,应由施工单位建立的是()。

A.测量控制网

B.原始坐标点

C.基准线

D.标高基准点

  【答案】A

  【解析】工程放线是建设工程产品由设计转化为实物的第一步。施工质星的好坏,直接决定工程的定位和标高是否正确,并且制约施工过程有关工序的质。因此,施工单位必须对建设单位提供的原始坐标点、基准线和水准点等测控制点进行复核,井将复測结果上报理工币审核,批准后施工单位才能此建立施工测控制网,进行工程定位和标高基准的控制。

  【考点来源】2Z104032施工准备的质控制


估计工程量(m³)实际工程量(m³)承包单价(元/m³)
土方工程40004200
石方工程28003000120

11.某土石方工程实行泥合价,其中土方工程实行总价包干,包干价14万元,石方工程实行单价合同相关的工程量和价格资料如下表,则该工程结算款为()万元。

A.50.0

B.47.6

C.48.3

D.50.7

  【答案】A

  【解析】采用单价合同,实际工程款的支付以实际完成工程乘以合同单价进行计算。所以,该工程结算价款为:14+3000×120=50万元。

  【考点来源】2106031单价合同

12.关于建设工程索赔的说法,正确的是()。

A.导致索赔的事件必须是对方的过错,索赔才能成立

B.只要对方存在过错,不管是否造成损失,索赔都能成立

C.未按照合同规定的程序提交索赔报告,索赔不能成立

D.只要索赔事件的事实存在,在合同有效期内任何时候提出索赔都能成立

  【答案】C

  【解析】索赔的成立,应该司时具备以下三个前提条件:

(1)与合同对照,事件已造成了承包人工程项目成本的额外支出或直接工期员损失;

(2)造成费用増加或工期损失的原因,按合同约定不属于承包人的行为责任或风险责任;

(3)承包人按合同规定的程序和时提交索赔意向通知和索赔报告。

以上三个条件必须同时具备,缺一不可。

  【考点来源】2106051施工合同索赔的依据和证据

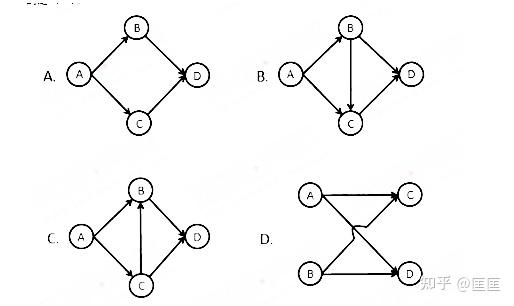

13.下列工作逻辑关系表达图中,表示“工作A和工作B都完成后再进行工作、工作D”逻辑关系的是()。

  【答案】D

  【解析】“工作A和工作B都完成后再进行工作C、工作D”,只有选项D符合题意。

【考点来源】22103032工程网络计划的类型和应用

14.建筑安装工程费用的构成中,社会保险费的计算基础是()。

A定额机械费+定额人工费

B.企业管理费

C.定额人工费

D.实际人工费

  【答案】C

  【解析】社会保险费和住房公积金应以定额人工费为计算基础,根工程所在地省、自治区、直辖市或行业建设主管部门规定费率计算

  【考点来源】2102012建安装工程费用计算

15.根据《设工程质管理条例》,监理工程师对建设工程实施监理采取的主要形式是()。

A.旁站、验收和平行检验

B.旁站、验收和专检

C.旁站、抽检和专检

D.旁站、巡视和平行检验

  【答案】D

  【解析】“监理工币应当按照工程监理规范的要求,采取旁站、巡视和平行检验等形式,对建设工程实施监理”(引自第三十八条)。

  【考点来源】22101071建设工程监理的工作任务
